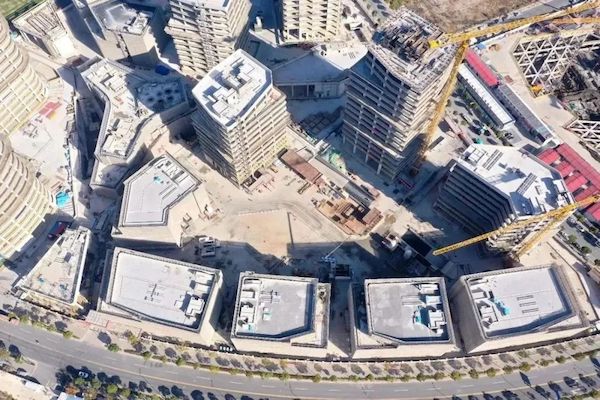

近日,由上海建工下属七建集团总承包施工的信息飞鱼D0401地块项目CD组团提前一个月结构封顶。项目建成后将助力构建具有全球影响力的人工智能经济发展高地。
“信息飞鱼”项目位于临港中心“滴水湖”西南方科技研发规划地块,是国际创新协同区上海国际数据港的重要组成部分,被列入国家、上海市认定的人工智能试点应用场景,建成后将成为上海市建设“国际数据港”、实现“信息便捷交互”和“国际数据交易”重要使命的主要承载地。
D0401地块项目CD组团由七建集团总承包施工,总建筑面积12.17万平方米,由一栋地上17层单体、一栋地上12层单体、一栋地上10层单体、一栋地上5层单体、四栋地上4层单体、一栋地上3层单体、一栋地上1层单体及配套地下室与地下夹层组成。
在施工过程中,项目团队针对不同施工阶段进行场布方案优化,组织BIM技术模拟施工,确保各阶段施工组织有序、进度节点受控。
外部协调工作也被不断强化,使材料供应与施工计划精准对接,保证构件随到随吊,基本实现“现场预制构件进场不停留,无二次吊运,一步到位直接上操作面”。
基础施工阶段,项目团队优化围护设计方案,引进新型HUW+PIS工法桩围护结构技术,成功节约工期近2个月。采用预制PK板新型材料、免模板支撑,让高层施工每层节约3天,以关键线路D1楼为例,17层合计节约工期51天。
项目部严格实施定型化安全防护,在楼梯间特制标准化防护平台、地下室后浇带双拼工字钢代替独立支撑、核心筒工具式整体提升脚手等措施,确保安全防护的标准化。
项目施工全过程实施样板引路,设置质量样板展示区,持续提高作业人员质量意识。材料进场前严格组织安排四性实验、样板检测等验收程序。严格落实各工序、各专业间的交接验收工作,加强对质量通病的预防和全过程治理。目前,工程已通过区优质结构、金钢奖评审。
